住在家裡最小的房間,長期堆置雜物,只有一張書桌與中心的空地是我工作與睡覺的區域,像是住在倉庫裡,睡在周圍雜物環繞的中心點,猶如魚睡在海床上,有種靜謐、接地的安全感,也有種哈利波特碗櫥的浪漫。
因為有想買自己房子的念頭,所以一直忍著不要把錢用在整理現在的居所,但家庭人口組成正處於潛在變動時期,要買什麼樣的房子難以聚焦,有一天突然覺得,房子也不曉得要多久才會買,為何要讓自己一直住在這樣雜亂的環境裡呢?加上自己喜歡DIY,就開啟了這場改造計畫。
憑藉著曾經於歐式建材公司工作,也上過木作傢俱課,對施工工序有基礎概念,加上個人平面設計的背景,對於圖學有基礎概念,透過進一步查詢了解,開始自己動手丈量、繪製平面圖、規劃配置、模擬放樣,再化身為工班,進行拆除、打磨牆壁、油漆、改造家具、安裝層板、窗簾、組裝家具、還自製了一小塊裝飾牆,也有部分搭配廠商施工,像是鋪木地板、窗戶玻璃補窗型冷氣洞、安裝燈具。
懷抱著理想的藍圖,逐步打造出理想的樣貌。過程就像目的地一樣令人興奮,每一刻都是在畫布上留下印記的機會,唯一的限制就是人的想像力的範圍,動手吧!
改造步驟
Step 1 丈量&繪製平面圖
精確丈量空間的長寬高,之後規劃時才能挑選合適的家具尺寸。
- 丈量:我是用捲尺測量,高度則搭配手機的測距儀 App。

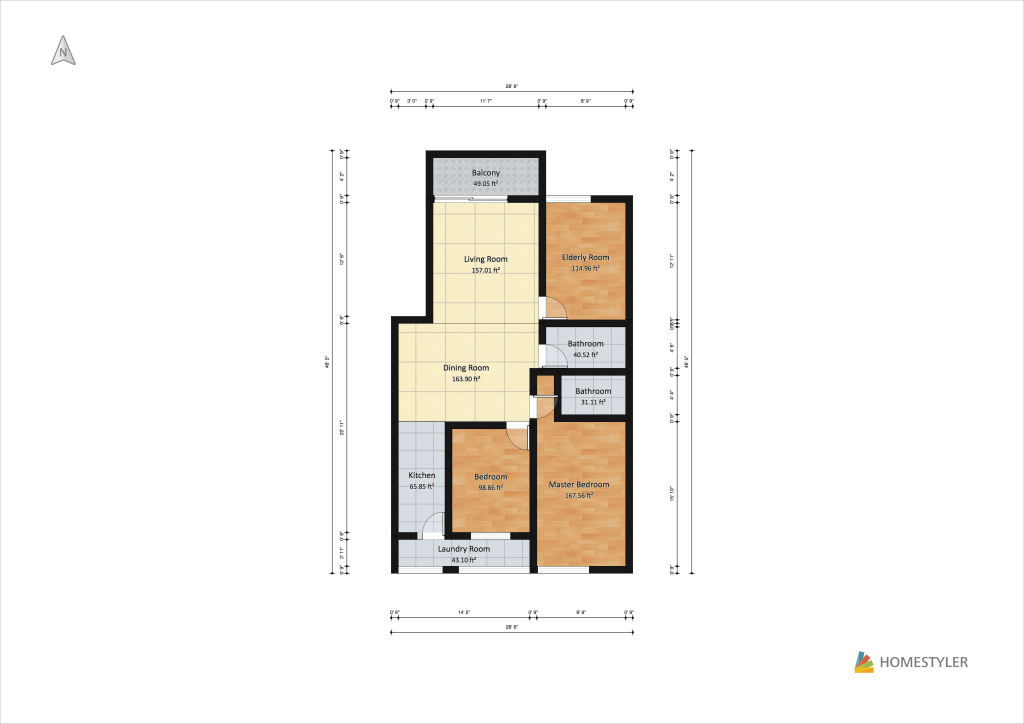

- 平面圖:為了精準判斷比例,不論是手繪來是電繪都要等比例繪製,網路也有線上平台(如Homestyler)可以使用。

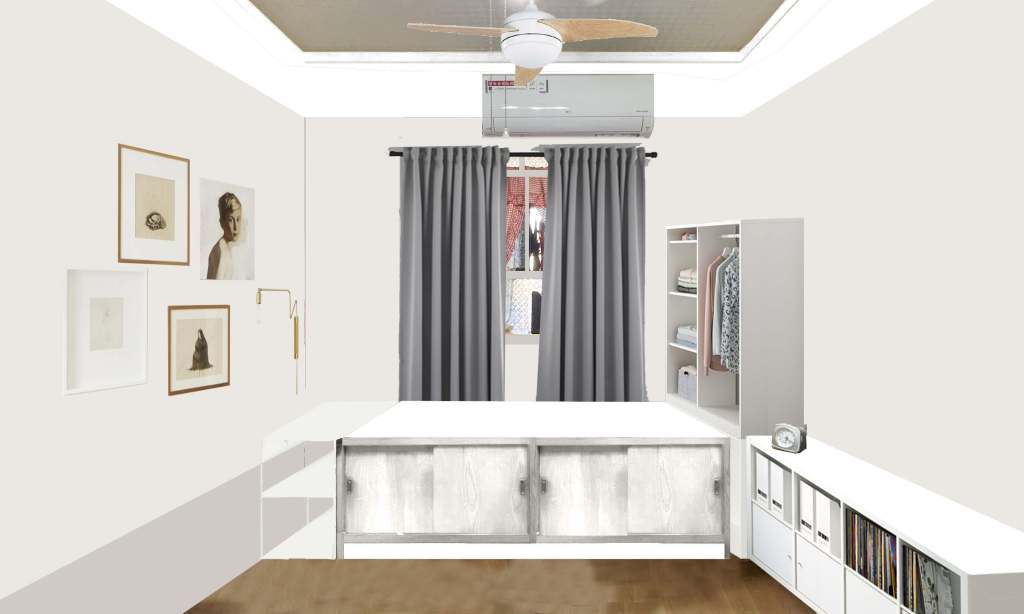

Step 2 設計規劃&模擬圖
透過參考喜歡的風格圖像,規劃適合空間的設計,為避免後悔,最好先用模擬圖輔助,包含牆面油漆顏色、地板、家具、燈具、窗簾、軟裝。
我不會建模,所以是用家具照片去背,搭配 illustrator 畫室內配置、顏色,用剪貼的方式評估整體的視覺感。

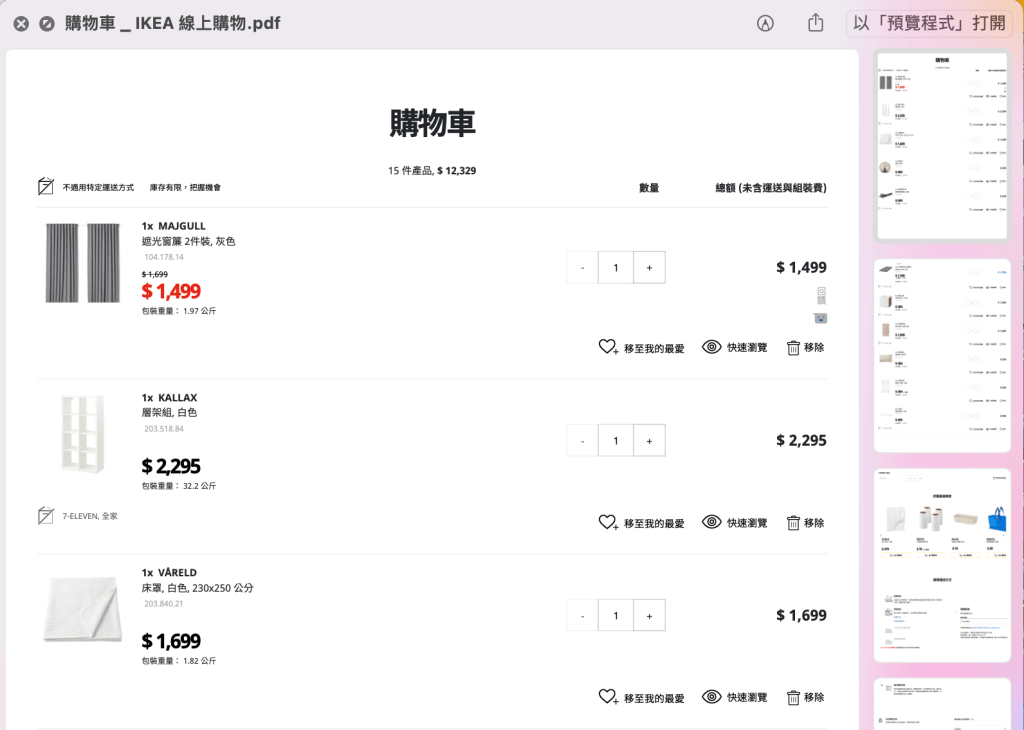

Step 3 費用預估
確定設計後,基本上就會大概了解每個項目的價格,看看是否在預算內,有沒有需要調整執行項目。
部分項目可能需要詢價才知道,像是木地板要挑選材質、顏色,請廠商報價。

Step 4 整理清運
紙上談兵完,就是動手的時候啦!首先就是要將舊物整理,該丟的丟,該分類的分類,把空間搬空。
- 如果大型家具是可以自己搬下樓,也是清潔隊有收的項目,可以打電話請區域負責的清潔隊來收。
- 如果是需要人幫忙搬或是需要付費處理的廢棄物,也都有相關清運公司可以聯絡報價。

Step 5 打底
空間淨空後,可以很明顯看出油漆不均、廢棄的電線、打洞的痕跡,之後油漆要好看,前期打底絕對不能偷懶。

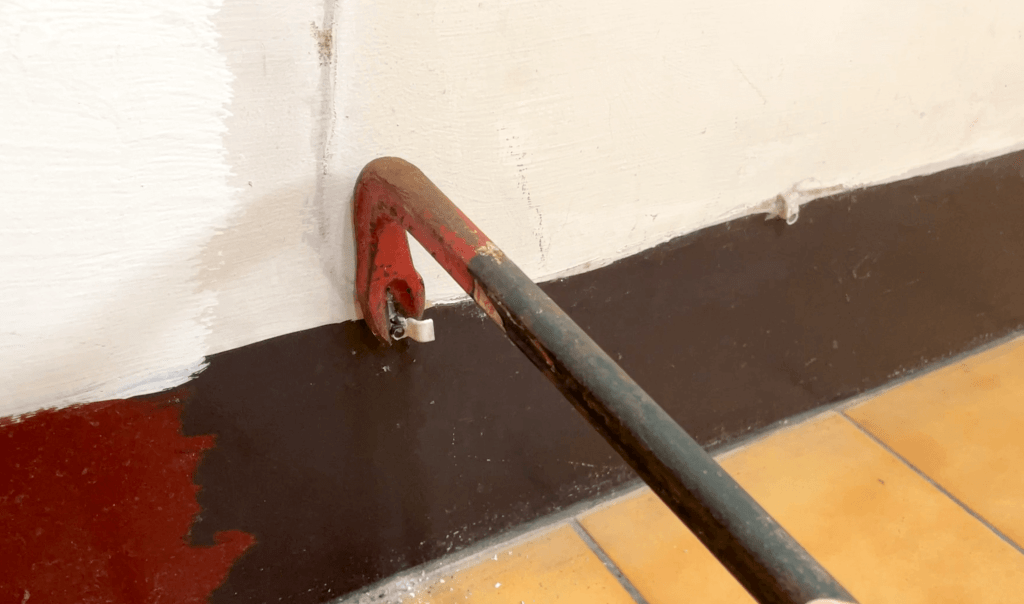

- 清除:用拔釘器、老虎鉗等工具幫忙,移除牆面上多餘的廢棄電線、掛鉤等。
- 牆面補平:凹洞填入補土,用抹刀抹平,較深的洞需要等乾了以後再補第二次,因為可能會凹陷。
- 再用砂紙磨平:如果家裡有磨砂機可以輕鬆很多,但一般人家裡不會有這東西,所以要買顆粒粗細不同的砂紙,粗砂紙進行表面初步整平,再用細砂紙讓牆面更加細緻化。(粗砂紙約180號以下,細砂紙約220號以上)

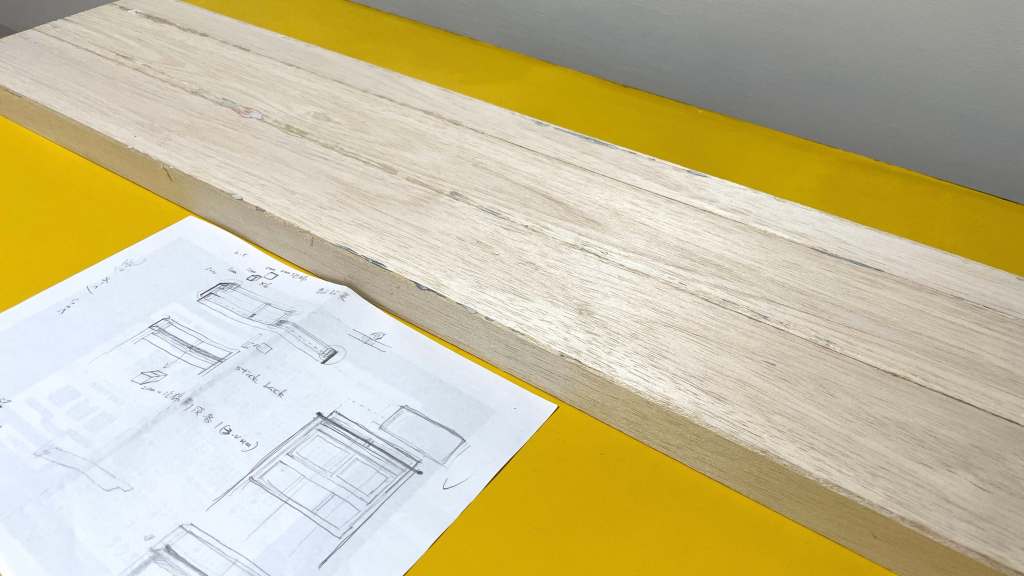

Step 6 木作&修補
在油漆之前,如果有其他結構上要裝飾或修補之處,也要先處理。
像是我的臥室冷氣有部分遮蔽到窗戶,造成窗簾無法完整遮蔽,視覺上也不完整,因此有用飛機木做一塊假牆,讓視覺上看起來窗戶是完整的。這部分也需要先施作,之後才能一起油漆。
另外年份較高的房子,普遍有經歷過窗型冷氣時代,也會需要補洞。

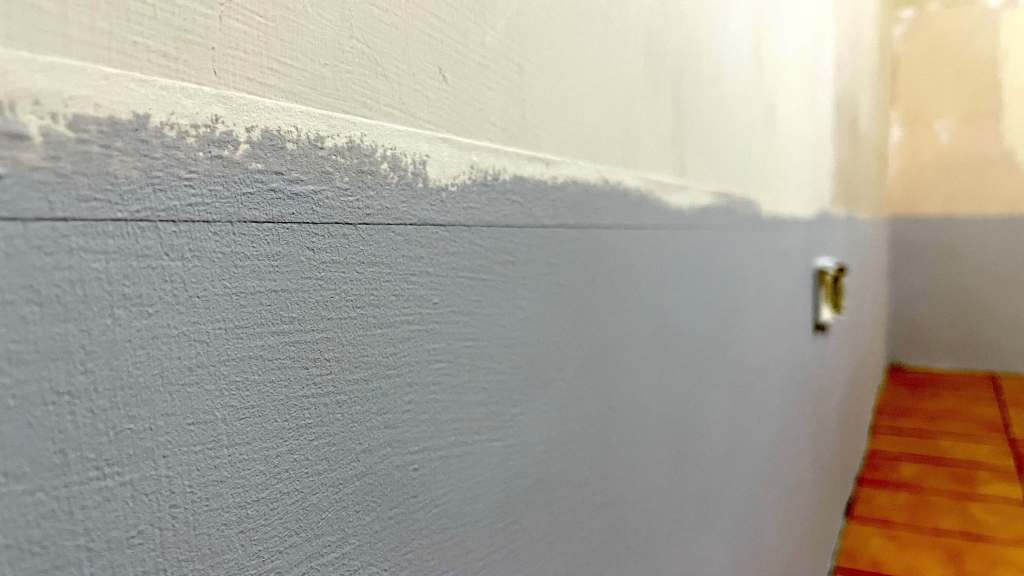

Step 7 油漆
終於到油漆這步驟,個人覺得油漆刷還是會有刷痕,所以我還是用滾輪刷油漆。基本上要均勻的話,至少要刷兩遍。
在油漆前,記得用遮蔽膠帶將沒有要上油漆或是要換顏色的分界線貼好,這樣漆完撕下膠帶,邊界才會超美唷!

Step 8 鋪地板&燈具安裝
一開始有想說要自己鋪,但後來覺得本人力氣不大,已經幾乎一人做全場,後來還是給廠商鋪。鋪設速度很快,基本上半天可以完成。
地板會在油漆之後施工,才不會滴到地板上,我是用卡扣式的超耐磨木地板,邊緣會用矽利康封邊,施工順序對才不會醜醜的。
燈具更換是買燈具包含安裝,由廠商一起處理,特別提醒:一定要要求電線的走線,完美的垂直水平不能妥協,還有一開始規劃燈具時,盡量讓燈具與原本的電線出口吻合或是減少位移距離,這樣天花板才會漂亮。

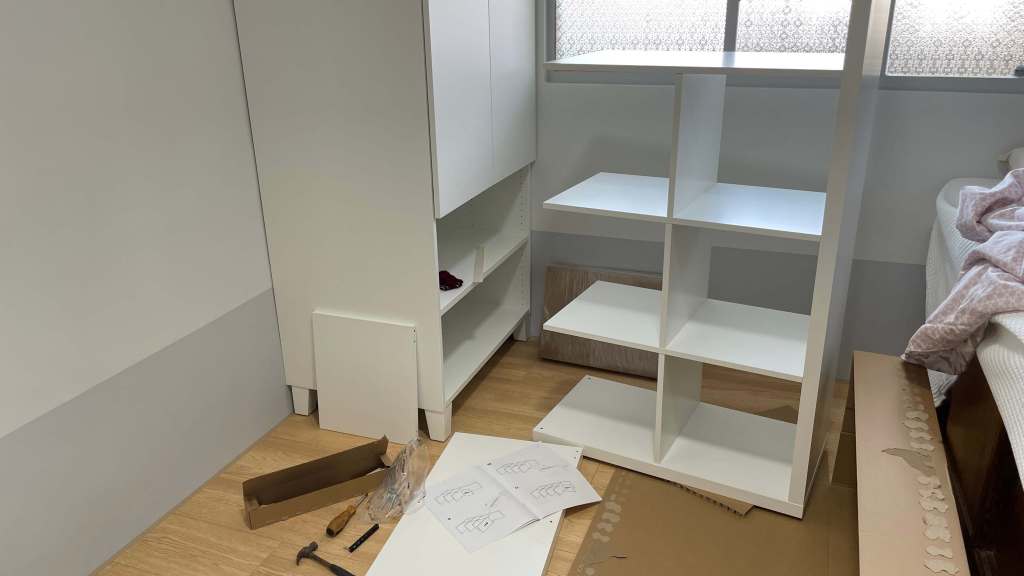

Step 9 傢俱組裝
室內裝修講究的天地壁已完成,接著就是家具陸續進場。多數是買 ikea 自己組裝,少部分是用舊家具改造,利用油漆、貼皮換色。
家具進駐後,因為量體更明確,有可能一開始規劃的擺放位置會需要調整,原則上就是以讓空間視覺開闊為標準。

Step 10 軟裝佈置
最後就是大家最愛的佈置環節,各種美麗的織品、畫作、裝飾品,就看怎麼協調怎麼搭配囉~每個人個性化的展現時刻。
同時也要把原本搬出去的個人物品擺回來,收納功夫與審美功力就很重要了XD

改造紀錄
臥室
2021年8月26日~9月29日
客廳、餐廳
2021年12月26日~2022年1月26日
未來的家
20XX年X月
